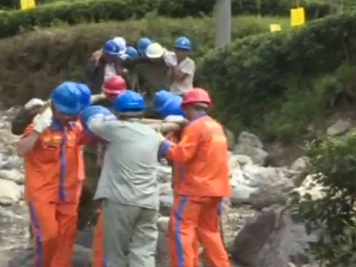

云上恩施报道(记者 税犇 周嘉利)今年夏天,恩施州城施州大道和金桂大道片区用电负荷达到12.3万千瓦,较去年同比增长21.1%,新建变电站,缓解城区供电不足迫在眉睫。
国网恩施供电公司发展策划部主任崔伟说,这个预建的金子坝110KV变电站它的站点面积5亩 采用全覆盖 封闭式的一个建设 整个主变容量,中期规模是3台,5万千伏安的变压器,本期是两台5万千伏安的变压器。
新建的110kv金子坝变电站,位于金桂大道硒都茶城小区右侧,是新城区供电增容项目,总投资7330万元。崔伟说,建成之后,一是城市发展引起的急需用电的需要,而作为这个区域的主供变电站,黄泥坝和桂花树变电站的供电已达到了极限,二是城市安全稳定运行的需要,目前黄泥坝和桂花树供电站,当时的建设标准低,设备老旧,运行时间长,在这个区域供电,极可能由于设备的故障造成停电,影响城区大面积的停电,影响社会的公共安全。
金子坝变电站施工将严格按照国家标准执行,建成后可以有效缓解城市供电不足的问题。恩施州环保局辐射环境管理科科长王洪华表示,这个变电站是一个户内站没有线路跨越,户外没有线路跨越,然后他所有的电缆从地下通过,辐射值挺小的,执行标准是电磁环境控制限值 GB 8702 -2014这个执行标准,所有的排放的污染因子,比如说电磁辐射,工频电场,工频磁场都必须在我们要求达标线值范围内,对人体不会造成伤害。
