恩施州交通运输局驻恩施市盛家坝乡抗灾救灾工作工作简报(七)

2016-10-08 14:40

经过了8月份紧张而忙碌的慰问、核灾以及灾后重建规划编制工作,9月,恩施州交通运输局驻盛家坝乡抗灾救灾工作组根据州委州政府的21号文件精神,与盛家坝乡政府共同开始了灾后恢复重建。截止9月26日,盛家坝乡共计112个受灾点,已恢复89处,灾后恢复重建率达79.4%。

在灾后恢复重建过程中,工作组采取深入现场,各个击破的工作方式,一个点一个点去恢复,去销号!

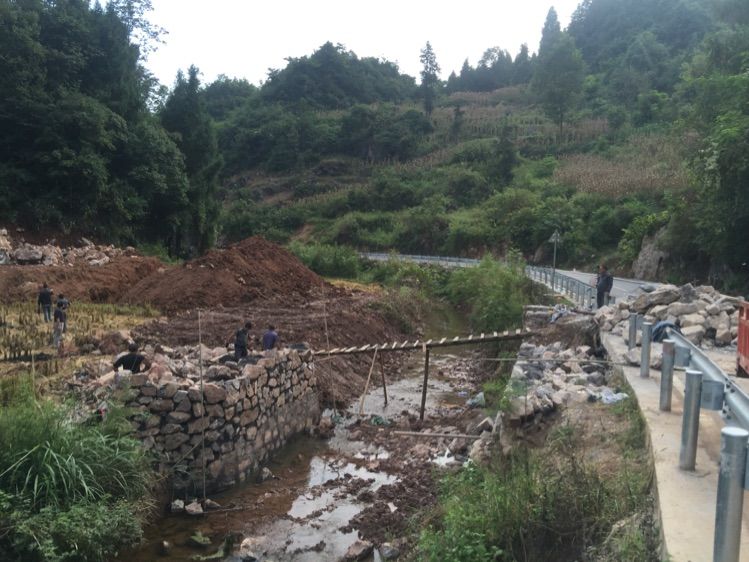

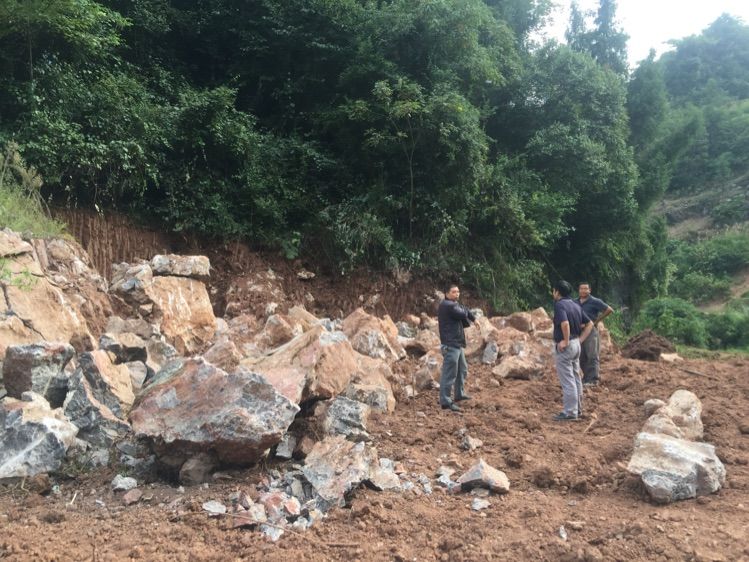

在今年的暴风雨等自然灾害中,石门坝村公路损毁8处,边坡、路基损毁约1250方,房屋受损8户,沟渠损毁约100余米。截至目前,全村公路损毁已全部修复,房屋修复已完成80%,补偿资金已全部到位,沟渠损毁已全部修复。

石门坝村党支部书记和接龙桥组组长带领全组200多名父老乡亲,筹资筹劳,新修通组公路3.6公里。

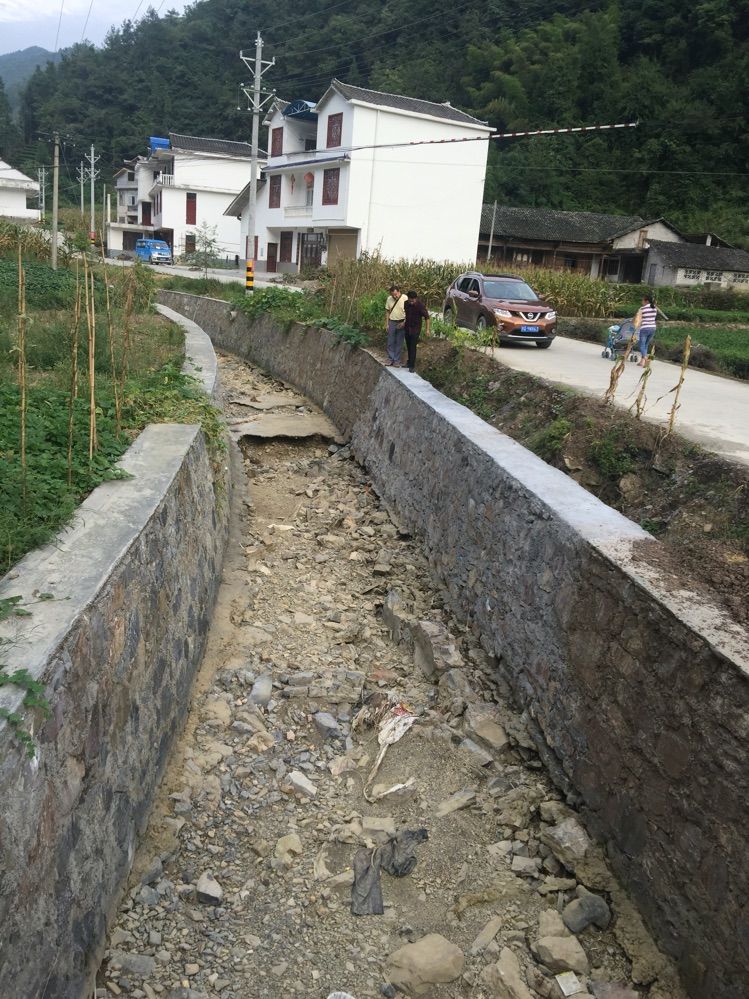

恢复河道水毁缺口7处,共105延米

9月21日,工作组慰问了大集场村芭蕉沟组村民杨正刚,在大清公路旁,杨正刚正在修建新的房屋!

杨正刚房屋修建现场

9月19日,工作组参加了在咸丰组织召开的全州交通灾后重建督办会。

会议要求灾后重建应发挥职能,交通先行。全州道路交通损毁,必须在10月底前全部抢通。

截止9月26日,盛家坝乡公路受灾53处,已恢复43处,正在恢复2处,尚未恢复8处;房屋受灾18户,正在修建3户,尚未恢复3户,已经恢复12户;电力设施3处、广播电视3处均全部恢复;通讯设施受损4处,已简单处理;地质灾害10处,已基本恢复;畜牧业设备受损1处,已筹资修复。盛家坝乡共计112个受灾点,已恢复89处,完成灾后恢复重建率达79.4%。

来源:恩施州交通运输局工作组,通讯员:谭欧亚
