恩施利川:湖北省首个风电场升级改造试点项目加速冲刺中 5月并网发电在即

2025-03-12 15:31

初春的齐岳山脉仍裹挟着料峭寒意,但在海拔1600米的中广核柏杨坝风电场场区基础施工现场,10号风机机舱设备卸货的轰鸣声与工人们施工时的钢筋螺栓的撞击声交织成一片炽热的建设交响曲。作为湖北省首个升级改造试点项目,这座承载着绿色能源革命使命的风电场,正以肉眼可见的速度重塑肌理。

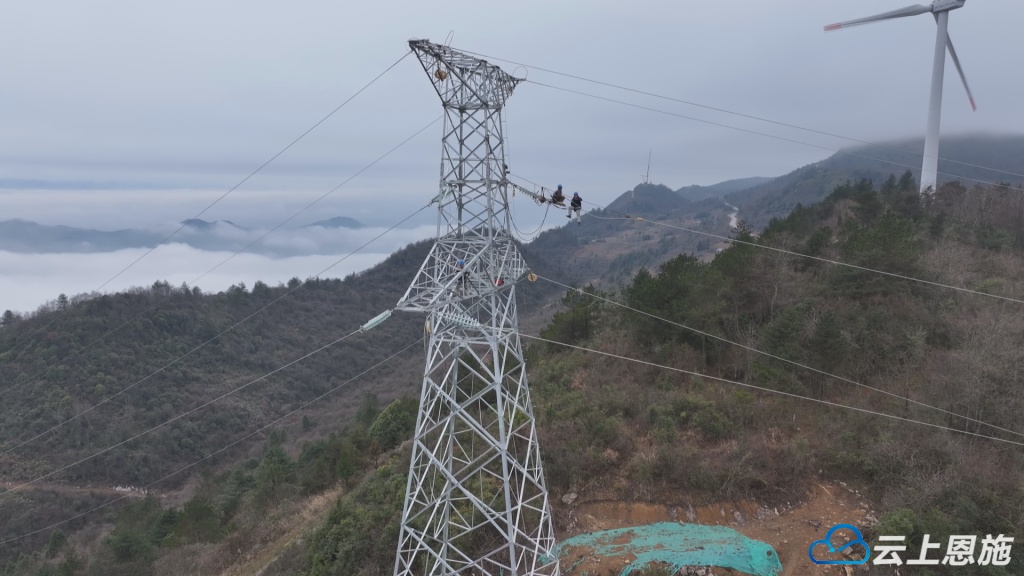

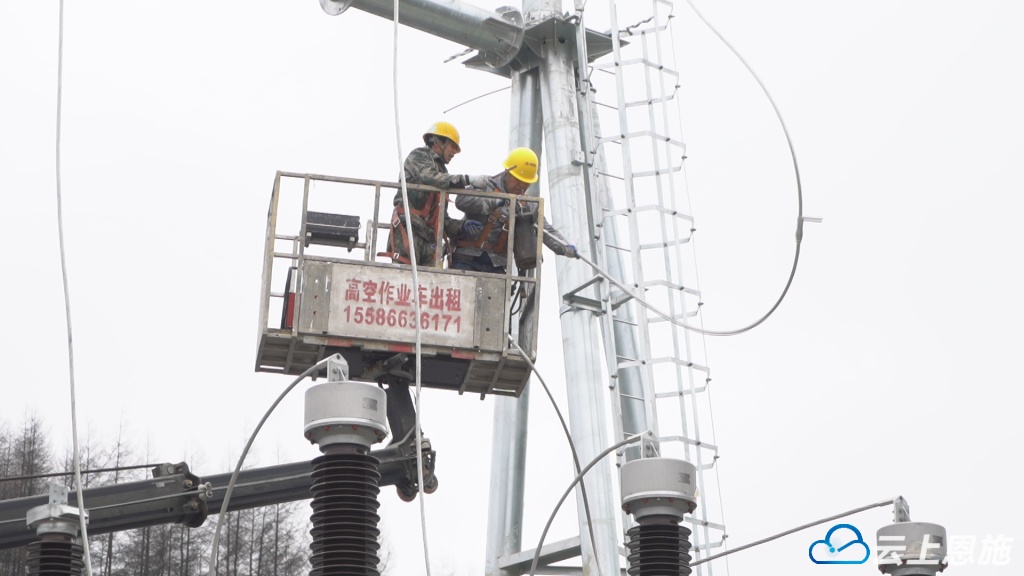

在110kV升压站施工现场,工人们正规范开展110kV送出线路引下线安装作业,使用液压钳对导线与设备端子进行压接操作,通过螺栓紧固金具连接件,同时将避雷器引线与架空地线可靠搭接。整个工作流程井然有序,工作人员密切配合团结协作。

站在中广核柏杨坝风电场施工现场远眺,11个已完成旧机组拆除的机位点上,可以看到崭新的10台风力发电机组已雏形初现。

据悉,中广核柏杨坝风电场改造升级项目总投资额3.3亿元,新建一座110kV升压站及13.3公里的送出线路,拆除原风机11台,在原址安装10台单机容量6.25兆瓦和1台5.0兆瓦的风力发电机组,接入35kV箱变升压后通过埋地电缆输送至升压站。

项目建成后,将新增上网发电量为13329万千瓦•时,年等效满负荷小时数为1982时,每年可新增纳税金额约875万元。按标煤煤耗为320g/kW•h计,每年可为国家节约标准煤42105t,每年可减少烟尘排放量约652.4t,一氧化碳排放量约为11.9t,二氧化碳排放量约为105779.5t。

据柏杨坝镇人民政府中广核协调专班工作人员欧元武透露,在市委市政府的大力支持和村民的积极配合下,项目施工顺利、推进较快。

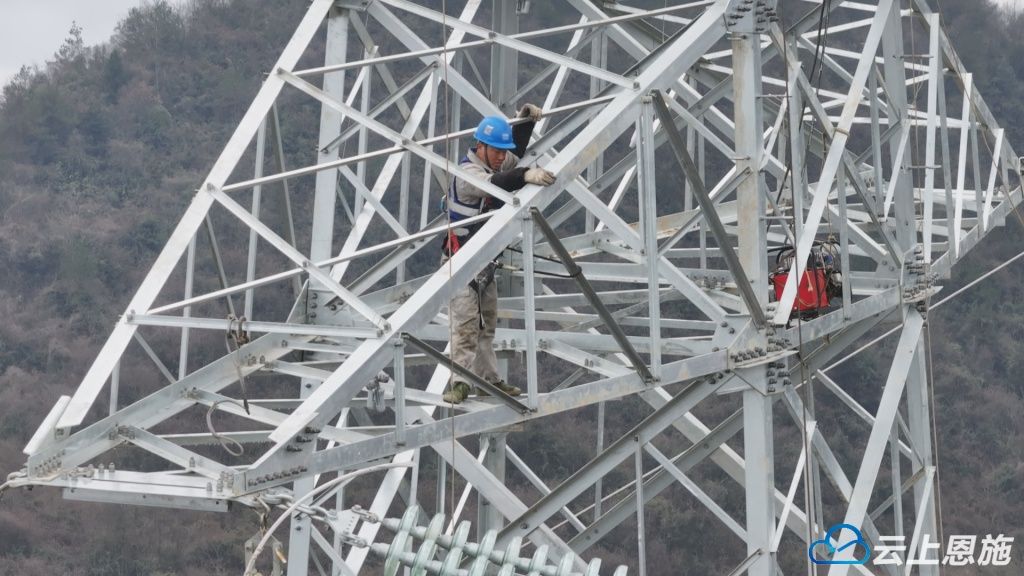

目前,已完成升压站基础和设备安装,拆除原风机11台并完成基础浇筑,并安装2台新风机开始发电;送出线路完成42个铁塔和架线,并全线贯通。接下来主要是风机安装及调试,预计3月底完成升压站带电后,将开启全场设备联调。5月底,完成风机安装及调试后,全部并网发电。

夜幕降临,山巅亮起的2台风机红色航标灯,如同跳动在云海中的火种。站内电子屏实时显示着首批2台投运风机的发电数据,自2月初试运行以来,这两台“先行者”已累计输送清洁电力43万千瓦时。

这座承载着“双碳”使命的改造工程,正在鄂西群峰间谱写绿色能源迭代的壮阔诗篇。当115米高的钢铁巨人悉数起舞时,齐岳山脉呼啸千年的风,将真正化作点亮万家灯火的清洁能量。

(来源:云上恩施 利川通联记者 宁琼 叶剑峰 通讯员 黄璐 一审:田如意  二审:黄頔芳 三审:孙跃)
