云上恩施报道 8月10日,恩施金子坝110千伏变电站正式开工建设,计划2019年10月底前建成投产,变电站建成后将是我州第一座全户内式新一代智能变电站。

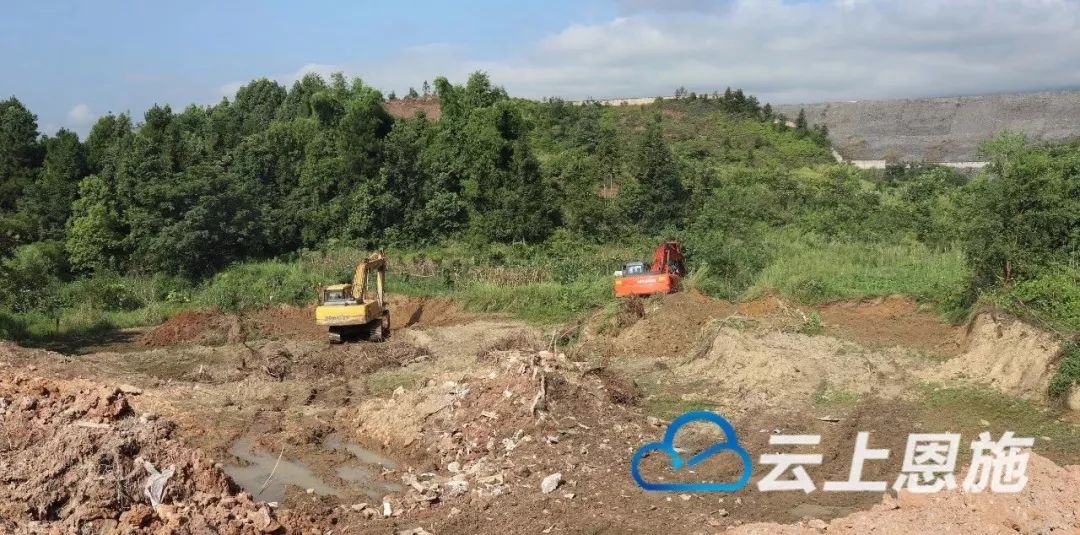

△开工现场
变电站建成后的重要意义
金子坝110千伏变电站设计为全户内式新一代智能变电站,与周边环境深度融合,全站总征地面积5.4亩,其中围墙内占地4.68亩,概算总投资7427万元。

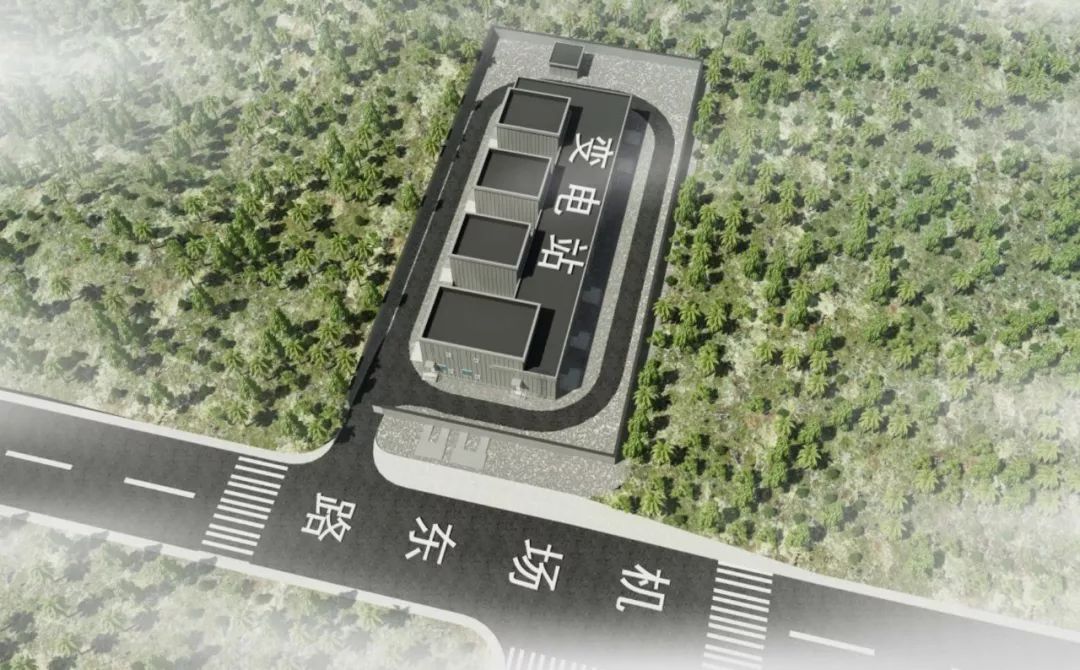

△变电站具体地址
建成后变电站将发挥这些重要意义:
提升供电能力,满足经济社会发展需求。金子坝110千伏输变电工程建成后,将有效缓解恩施州城施州大道、金桂大道、金龙大道、金山大道沿线经济社会快速发展对电力供应的迫切需求,保障和润城、华龙城、施南古城、恒大地产等一批大用户用电报装接入。
改善网络结构,确保电网安全可靠供电。金子坝110千伏输变电工程建成后,将形成以龙凤坝、罗家湾、桑园坝220千伏变电站为枢纽,以罗家湾-三孔桥-金子坝-罗家湾110千伏环网结构为骨架的网络结构,极大缓解黄泥坝、桂花树110千伏变电站的供电压力,降低州城大面积停电风险,提高供电安全可靠性。
变电站为何落户金子坝
随着城市的快速发展,特别是金桂大道、金山大道建设后,周边的硒都茶城、电子电器城、施南古城、华龙城等城市综合体项目建成,周边的黄泥坝变电站、土桥坝变电站、桂花树变电站都相对较远,且已超负荷运行,导致金子坝片区供电短缺问题日益突出。为解决金子坝片区供电短缺问题,国网恩施供电公司经请示州、市政府决定在该区域建设一座110KV变电站。
变电站严格按程序选址
2015年12月28日,市规划局将金子坝变电站选址方案审核完成并上报州规划局。
2016年3月2日经第四次局业务办公会审议后,于2016年3月7日将选址方案提交到州城规划建设管理委员会。州规划委员会在2016年第一次主任办公会审议通过,同意在舞阳办事处金子坝村建设变电站。
恩施供电公司于2016年8月8日取得了州环保局核发的环境评测报告,环境测评报告认定:选址方案环境影响合乎国家规定。
2016年8月24日,恩施供电公司正式提出规划申请,并提交了整体设计规划,计划建设一处110KV全户内变电站。
2016年8月24日,恩施机场公司发函至恩施供电公司,确认该建设方案满足机场净空、环境保护要求。
2016年9月21日至9月27日,建设方在规划馆、规划局网站、金桂大道现场进行规划选址公示。
变电站对居民健康有无影响
由于科普不到位,民众往往将变电站视为发射有害辐射的危险源,对其避之不及,再加上大量不科学、谣言性质的段子四处流传,民众缺乏对变电站的科学认识。
为有效隔离运行噪声,确保变电站与城市环境协调融合,电力公司还增加投资3000余万元,变更原来的规划,将金子坝变电站由户外式更改为全户内式设计。
专家介绍,目前金子坝变电站是参照武汉市中心城区新建成的110千伏全户内变电站进行设计的,110千伏电气设备选用全封闭式集成组合电器,文化中心至该变电站的输电线路采用电缆入地敷设。
国内多例同类型变电站显示,全户内变电站,其本身的工频辐射能量已非常小,再加之周围建筑如钢筋混凝土构筑物,围墙,绿化带的隔离,其辐射可以忽略不计。
世界卫生组织认为,暴露在居住环境中的极低频的电磁场,不会导致包括DNA在内的生物分子直接受损,不可能引发癌症等疾病。
