巴东 | 郑万高铁35千伏线路用电项目预计4月10日完成架线

2017-03-09 08:35   巴东县通联稿件

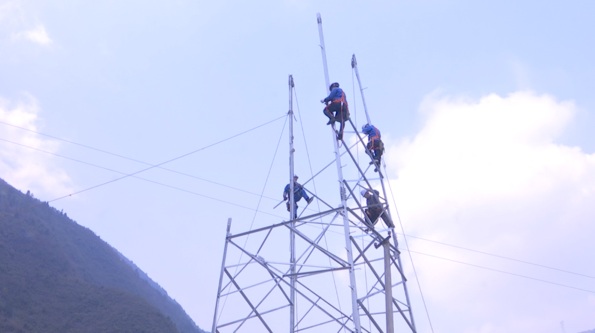

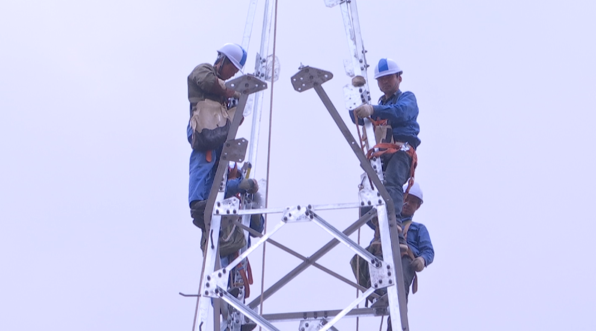

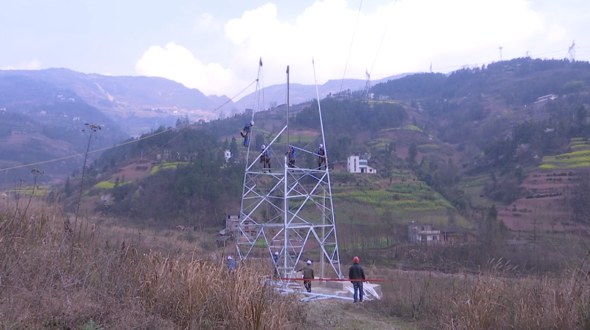

3月8日,郑万高铁35千伏线路施工现场,国网巴东县供电公司的施工人员正在加紧组立铁塔作业。

据悉,35千伏郑万高铁施工用电供电线路工程于2月10日正式开工建设,线路全长10.04公里,设计铁塔44基。

该线路分两段:一条是火烽至三岔,另一条是三岔至界岭。为保证中铁二局和中铁五局施工尽早用上电,施工队精选施工队伍,组建8个施工作业队,全力投入到线路架设施工建设中。 “通常情况下,本工程一般要四个月以上才能完成,为保证高铁尽快用上电,我们争取在两个月之内,力争完成这条线路的架设。”郑万高铁35千伏线路施工用电项目经理谭平介绍,因材料供应商无法及时供应塔基材料,给施工方增加了压力。

为此,施工队合理安全时间,加强沟通协调,加班加点,全力以赴保证施工进度。

目前,整条线路的基础工程已全部浇筑完工,现在正在进入铁塔组立阶段,预计铁塔组立还要5天时间,预计10天以内全部完成导线架设,预计4月10日全面完成架线施工作业。
